Portada » Blog » Adopción del cambio: cómo convertir una mejora en rutina operativa

Adopción del cambio: cómo convertir una mejora en rutina operativa

Adopción del cambio

Introducción

En julio de 2025, Gartner publicó un dato que vale la pena tener a la mano antes de aprobar el próximo proyecto de mejora: la adopción del cambio sigue siendo la excepción. Según Gartner (2025), solo uno de cada tres líderes de nivel medio y alto (32%) dijo que el último cambio que lideró logró una adopción saludable por parte de los empleados. Gartner entiende por adopción saludable que las personas actúen sobre el cambio, lo hagan a tiempo y sin que su desempeño, su compromiso o su bienestar se deterioren.

El dato incomoda porque describe un patrón que se repite en muchas organizaciones. El proyecto se ejecuta, el informe de cierre se aprueba y los indicadores mejoran durante unas semanas. Meses después, la operación vuelve a trabajar como antes y el equipo que lideró la mejora ya está asignado a otra iniciativa.

En excelencia operacional solemos invertir mucho rigor en diagnosticar y en mejorar, y bastante menos en el tramo que decide si la mejora se queda. Ese tramo es la adopción y con frecuencia no tiene un plan propio, un responsable claro ni un presupuesto de tiempo.

En este artículo propongo tratar la adopción del cambio como un problema de diseño operativo: qué rutinas, estándares y roles hacen que una mejora se convierta en la forma normal de trabajar. Vas a encontrar por qué la inspiración del lanzamiento rara vez alcanza, un marco de cuatro rutinas que conecta la fase Control de DMAIC con la gestión diaria, preguntas para revisar tu portafolio de iniciativas y un checklist para tu próximo proyecto.


El proyecto cierra y la mejora se diluye

Un proyecto de transformación tiene una estructura temporal que lo protege: un patrocinador que pregunta por el avance, un equipo con horas asignadas, reuniones de seguimiento y una fecha de cierre. Esa estructura explica por qué los resultados aparecen durante la ejecución. También explica por qué desaparecen después: cuando el proyecto termina, la estructura se retira y la mejora queda en manos de una operación que no se preparó para sostenerla.

Los datos de Gartner muestran el tamaño de esa brecha desde el lado de las personas. Según Gartner (2025), solo el 45% de los empleados reportó haber alcanzado las metas de cambio fijadas por su organización. En la misma investigación, el 36% de cerca de 1.000 líderes encuestados dijo que su equipo tiende a esperar y retrasar la acción para ver si los cambios se mantienen antes de adoptarlos y el 39% considera que el cambio es una fuente significativa de estrés para sus equipos.

Ese 36% merece atención. Un equipo que espera para ver si el cambio se queda está tomando una decisión racional a partir de su experiencia: si las iniciativas anteriores se diluyeron, lo prudente es no invertir esfuerzo en la nueva hasta que demuestre que va en serio. Cada mejora que se pierde después del cierre aumenta la probabilidad de que la siguiente encuentre ese mismo escepticismo.

Tres síntomas de una adopción que no se diseñó

  • El indicador mejora y luego regresa. El proceso alcanza la meta mientras el equipo del proyecto lo vigila y vuelve a su nivel anterior cuando la vigilancia termina.
  • El estándar existe en un documento y no en el puesto de trabajo. El procedimiento nuevo está aprobado, pero las personas siguen trabajando con el método que conocían, porque nadie verifica cuál se usa.
  • La mejora depende de quien la diseñó. Cuando el líder del proyecto cambia de rol, nadie sabe a quién preguntar ni cómo reaccionar si el proceso se desvía.

Estos síntomas tienen una causa común: el proyecto se planificó hasta el cierre y la adopción quedó como una consecuencia esperada, sin actividades ni responsables propios. Diana Charry lo resumió en un episodio de Transmisiones desde la Galaxia: «Si buscamos el número antes que el proceso, ahí ya fracasamos» (ver la transmisión). Cuando el foco está solo en alcanzar la meta durante el proyecto, el resultado suele depender de la presión del momento y se debilita cuando esa presión desaparece.

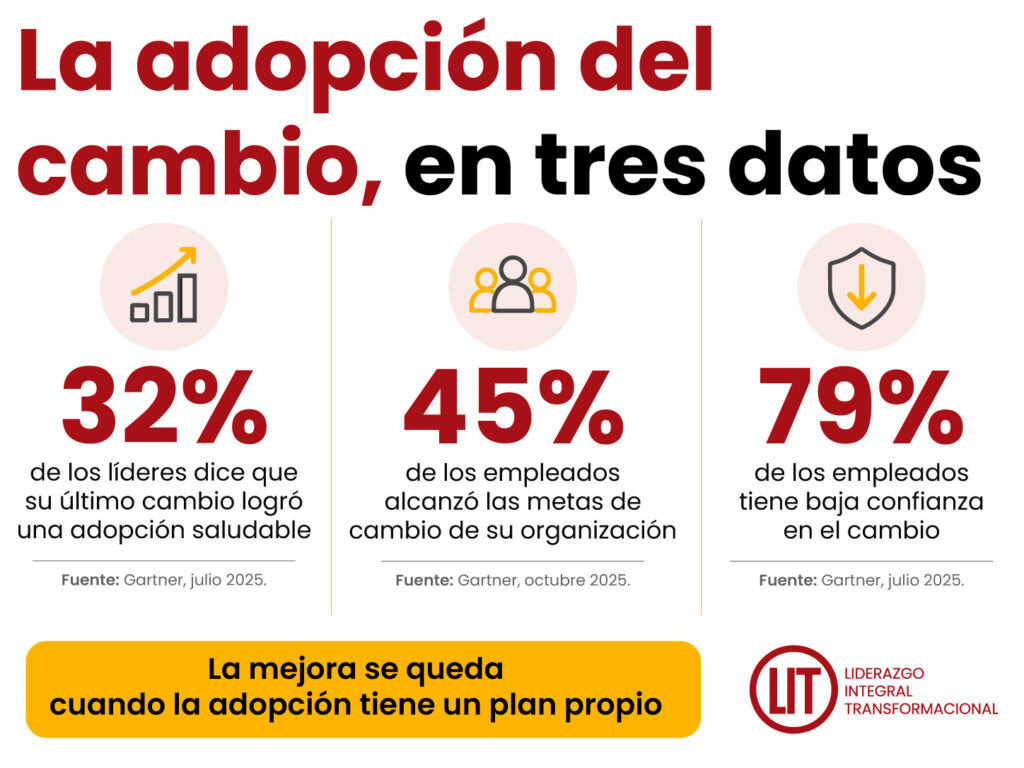

La adopción del cambio, en tres datos

Por qué la inspiración del lanzamiento ya no alcanza

La forma habitual de impulsar un cambio es apelar a la visión: una presentación del patrocinador, un mensaje sobre el futuro deseado, una campaña interna. Ese enfoque tiene sentido cuando las personas confían en que la organización sabe cambiar. El problema es que esa confianza está en niveles bajos.

Según Gartner (2025), el 79% de más de 2.850 empleados encuestados tiene baja confianza en el cambio. La misma investigación encontró que el enfoque inspiracional solo funciona cuando esa confianza es alta. Con confianza baja, el modelo de Gartner predice que apenas una cuarta parte de los cambios liderados desde la inspiración logra una adopción saludable.

Gartner describe además el contexto actual como «cambio ingobernable»: cambios continuos, apilados unos sobre otros, interdependientes y muchas veces impulsados por factores externos. Para un equipo de operación, esto se traduce en algo concreto. El mismo supervisor que debe sostener la mejora del proceso de despacho está implementando un sistema nuevo, ajustando metas del trimestre y absorbiendo una reestructuración. Cada iniciativa compite por la misma atención.

Lo que esto implica para quien lidera transformación

La conclusión de Gartner es que los líderes deben rutinizar el cambio, de modo que adoptarlo se vuelva parte natural del trabajo. Según la misma fuente, cuando los líderes rutinizan el cambio, el modelo predice que los empleados tienen tres veces más probabilidad de adoptarlo a tiempo y de forma saludable, incluso con baja confianza en el cambio.

Para quienes venimos de la excelencia operacional, esta conclusión resulta familiar. Rutinizar es lo que hace un buen plan de control: definir qué se revisa, con qué frecuencia, quién lo revisa y qué se hace cuando el proceso se sale del rango esperado. La diferencia está en dónde se pone el esfuerzo. Muchas organizaciones tratan la fase Control como un trámite de cierre, cuando debería diseñarse con el mismo rigor que el análisis de causa raíz.

Hay una segunda implicación, menos cómoda. Si la capacidad de adopción de una organización es limitada, lanzar más iniciativas en paralelo reduce la probabilidad de que cualquiera de ellas se quede. Revisar el portafolio y decidir qué se pausa puede aportar más a la transformación que aprobar un proyecto adicional.


Cuatro rutinas que convierten una mejora en la forma normal de trabajar

La adopción del cambio se sostiene cuando la mejora queda incorporada en lo que la operación hace todos los días, sin depender de la atención del equipo del proyecto. Propongo cuatro rutinas que se diseñan durante el proyecto y se activan antes del cierre. Cada una responde a una pregunta distinta.

1. Estándar de trabajo visible: ¿cómo se hace ahora?

Una mejora que no se traduce en un estándar concreto queda sujeta a la memoria de cada persona. El estándar describe el nuevo método en el lugar donde se trabaja, con el nivel de detalle que necesita quien lo ejecuta: los pasos críticos, los puntos de verificación y lo que se hace distinto respecto al método anterior.

Dos criterios ayudan a saber si el estándar está listo. El primero: una persona nueva en el puesto puede seguirlo sin preguntar. El segundo: el supervisor puede verificar en pocos minutos si se está aplicando. Si el estándar necesita una capacitación larga para entenderse, probablemente es demasiado complejo para sostenerse.

2. Revisión diaria corta: ¿está funcionando hoy?

Los indicadores del proceso mejorado deben entrar en una conversación que ocurra con frecuencia y dure poco. Javier Amaya lo describió en Transmisiones desde la Galaxia: en sus empresas, la gestión diaria ocupa media hora cada mañana, en la que cada área reporta sus indicadores. La frecuencia importa más que la sofisticación del tablero. Un indicador que se revisa a diario permite detectar una desviación cuando todavía es pequeña (ver la transmisión).

Para que esta rutina sostenga la mejora, el indicador del proyecto debe quedar en el tablero diario del área que opera el proceso, no solo en el informe de cierre.

3. Plan de reacción con dueño: ¿qué hacemos si se desvía?

El plan de control de DMAIC define qué se mide y cuáles son los límites aceptables. Para la adopción, la parte decisiva es el plan de reacción: quién actúa cuando el indicador sale del rango, qué hace primero y en qué plazo escala. Sin ese plan, una desviación se convierte en una discusión sobre responsabilidades y el proceso vuelve a su comportamiento anterior mientras se resuelve.

El dueño del proceso debe ser una persona de la operación, con nombre y cargo, que acepte el rol antes del cierre del proyecto. Si ese dueño es un supervisor que ya está saturado, la mejora hereda esa saturación; vale la pena revisar su carga antes de asignarle una responsabilidad más.

4. Práctica de reflejos de cambio: ¿el equipo sabe adaptarse?

Las tres primeras rutinas sostienen una mejora específica. La cuarta prepara al equipo para las siguientes. Según Gartner (2025), los empleados que aplicaron un «reflejo de cambio» pertinente a su situación tuvieron 3,5 veces más probabilidad de lograr una adopción saludable que quienes no lo aplicaron. Gartner identifica seis reflejos: apertura a nuevas experiencias, gestión efectiva del tiempo, comprensión del contexto del negocio, uso efectivo de la tecnología, trabajo con otros y regulación de las emociones.

Se recomienda practicarlos en micromomentos del trabajo diario. En un proyecto de mejora, esos momentos existen: la revisión diaria, la prueba piloto de un estándar, la reunión donde se analiza por qué el proceso se desvió. Aprovecharlos de forma deliberada convierte cada proyecto en una práctica de adopción para el siguiente.

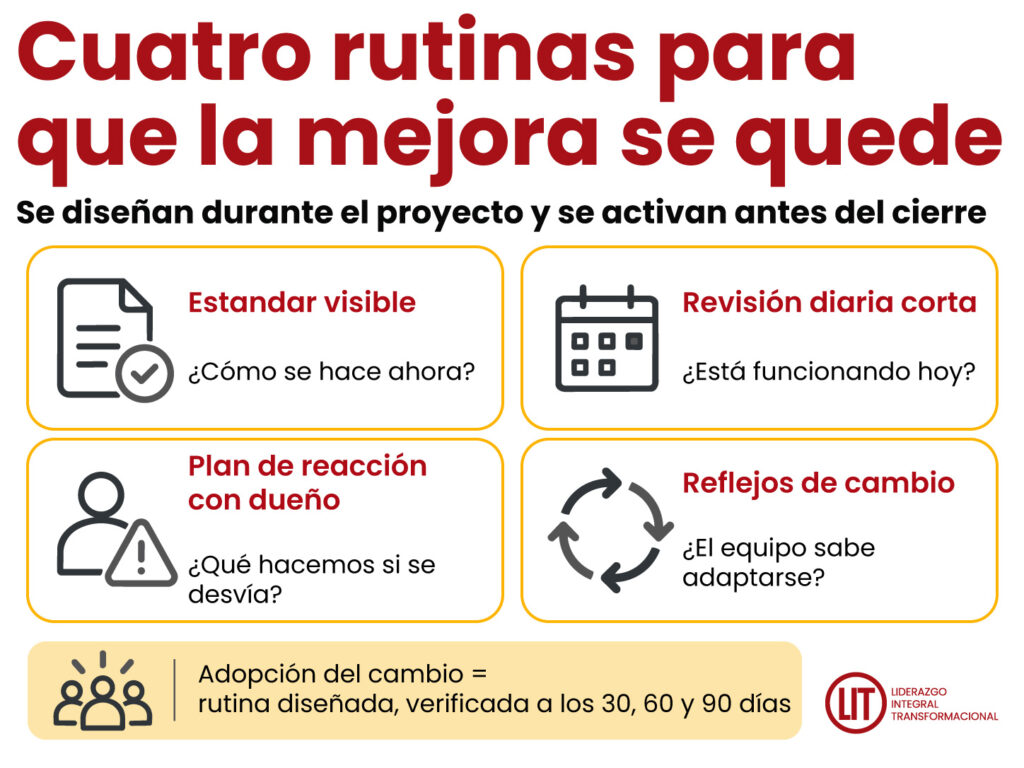

Cuatro rutinas para que la mejora se quede

Cómo aplicarlo: decisiones antes, durante y después del cierre

Las cuatro rutinas funcionan cuando se deciden en el momento correcto del proyecto. Si se piensan en la última semana, ya no hay tiempo para probar el estándar ni para preparar al dueño del proceso. La siguiente tabla ordena las decisiones clave por etapa.

MomentoDecisión clavePregunta para el comité
Al aprobar el proyecto (Definir)Incluir la adopción en el alcance y en el cronograma¿Qué parte del plan y del tiempo del equipo está dedicada a que la mejora se quede?
Al aprobar el proyecto (Definir)Nombrar al futuro dueño del proceso¿Quién de la operación va a responder por este indicador cuando el proyecto cierre, y tiene capacidad para hacerlo?
Durante el diagnóstico (Medir y Analizar)Identificar qué cambia en el trabajo diario de cada rol¿Qué va a hacer distinto el operador, el supervisor y el jefe de área?
Durante la mejora (Mejorar)Probar el estándar con quienes lo van a usar¿Las personas que ejecutan el proceso participaron en la prueba y pueden seguir el estándar sin ayuda?
Antes del cierre (Controlar)Transferir el indicador al tablero diario del área¿El indicador ya se revisa en la rutina diaria del área, con su plan de reacción?
Después del cierreVerificar la adopción a los 30, 60 y 90 días¿El indicador se mantiene sin intervención del equipo del proyecto?

Revisar el portafolio con la capacidad de adopción en mente

La misma lógica aplica al portafolio completo. Antes de aprobar una iniciativa nueva, conviene preguntar qué equipos la van a absorber y cuántos cambios están implementando al mismo tiempo. Tres preguntas ayudan a ordenar esa conversación:

  1. ¿Qué iniciativas en curso afectan a los mismos roles y procesos que la nueva?
  2. ¿Cuáles de esas iniciativas ya cerraron como proyecto pero todavía no tienen su adopción verificada?
  3. ¿Qué pasaría si pausamos una iniciativa para asegurar la adopción de otra que ya generó resultados?

Una mejora que se sostiene durante años suele valer más que dos mejoras que regresan a su punto de partida. Medir la transformación por mejoras adoptadas, y no solo por proyectos cerrados, cambia las prioridades del comité.


Caso de éxito: capacidades instaladas para sostener la mejora en Nestlé

Una de las formas más directas de proteger la adopción del cambio es que las personas que operan los procesos sean también quienes saben mejorarlos. Ese fue el enfoque del trabajo con Nestlé publicado en nuestro caso de éxito.

El reto. Para reforzar su cultura de excelencia, Nestlé necesitaba formar a 13 colaboradores como Green Belts en Lean Six Sigma, de los cuales 12 se certificarían como Black Belts. El programa debía implementarse en plantas de Colombia y Ecuador, en distintas áreas de producción y logística.

El enfoque. La formación combinó los módulos Yellow, Green y Black Belt con habilidades de liderazgo y trabajo en equipo. Cada participante desarrolló un proyecto sobre un problema real de la empresa y contó con entre 4 y 6 sesiones de asesoría personalizada con un Black Belt de LIT, que guió la recolección y el análisis de datos para diseñar los planes de mejora.

Por qué es relevante para la adopción. Los proyectos los lideraron colaboradores de la propia organización, que conocen la operación desde adentro. Un diseño así reduce la dependencia de un equipo externo y busca dejar en las plantas personas formadas para leer los indicadores, interpretar una desviación y reaccionar. Según el caso publicado, los proyectos abarcaron líneas de producción que van desde alimentos para mascotas hasta café y productos lácteos.

Para conocer el detalle del reto, la solución y los resultados publicados, consulta el caso completo.


Checklist: seis acciones para tu próximo proyecto

Si vas a lanzar o cerrar un proyecto de mejora en los próximos meses, estas seis acciones te ayudan a verificar que la adopción del cambio tenga un plan propio.

  1. Reserva tiempo para la adopción desde el inicio. Incluye en el cronograma las semanas de transferencia y verificación posteriores al cierre, con horas asignadas del equipo.
  2. Nombra al dueño del proceso antes de mejorar. Elige a una persona de la operación, revisa su carga actual y confirma que acepta la responsabilidad.
  3. Escribe el estándar con quienes lo van a usar. Pruébalo con una persona que no participó en el diseño y ajústalo hasta que pueda seguirlo sin ayuda.
  4. Lleva el indicador al tablero diario del área. Verifica que se revise en la rutina existente, con límites claros y un plan de reacción por escrito.
  5. Programa verificaciones a los 30, 60 y 90 días. Mide si el indicador se sostiene sin intervención del equipo del proyecto y documenta lo que tuvo que corregirse.
  6. Revisa el portafolio antes de aprobar la siguiente iniciativa. Pregunta qué equipos la van a absorber y qué mejoras previas todavía no tienen su adopción verificada.

Conclusión

La evidencia de Gartner apunta a una conclusión práctica: en un entorno de cambios continuos y apilados, la adopción depende menos del entusiasmo del lanzamiento y más de las rutinas que la operación ejecuta todos los días. Un estándar visible, una revisión diaria corta, un plan de reacción con dueño y la práctica deliberada de reflejos de cambio son decisiones de diseño, y se toman mientras el proyecto todavía tiene recursos.

Esto también cambia la forma de evaluar una transformación. Un comité que solo cuenta proyectos cerrados puede creer que avanza mientras las mejoras regresan a su punto de partida. Un comité que pregunta cuántas mejoras siguen funcionando a los 90 días obtiene una lectura más honesta del valor que está generando.

Te dejo una pregunta para tu próxima reunión de seguimiento: de las mejoras que tu organización cerró este año, ¿cuántas se sostienen hoy sin que nadie del proyecto las esté vigilando?

Si quieres revisar cómo diseñar la adopción en tus proyectos de mejora, conoce cómo abordamos la transformación organizacional en LIT o certifícate con nosotros en nuestros programas:
